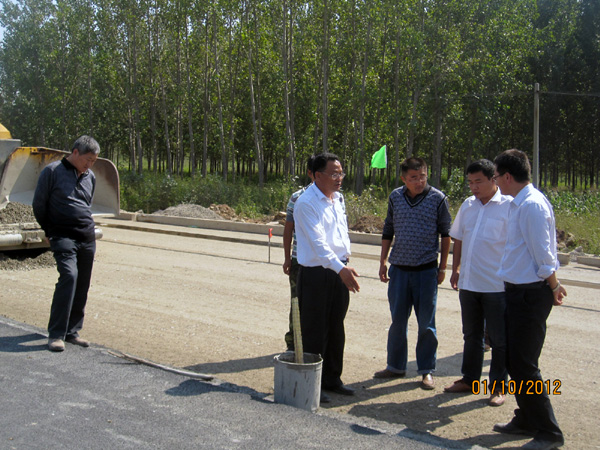

“两节”期间 ,我局工程施工、管理人员坚守岗位,奋战在工地一线。国省道改建各项目亦制定了两节期间施工突发事件应急预案,合理组织施工,避开通行高峰时段,加设安全警示标识及绕行提示,专人疏导交通,国省道在建工程在两节期间保畅通、保安全工作经受住了考验。同时积极开展“公路管理年”活动,实行标准化、精细化施工,工程质量得到严格控制,工程进度按计划顺利推进。当前正值施工的攻坚阶段,截止10月7日,7个在建项目进展情况如下:
S336莒界线沂南县城至界牌段路面改建工程:全长48.2公里,二级路,路面宽12-23米。水稳基层全部完成,下面层完成36公里,上面层完成28公里,完成投资8200万元。项目总体进度完成约85%。
S234沂台线临沂淄博界至向城段路面翻修:全长153公里,二级路,路面宽8-23米,大桥 3 座,中桥11座。当前正进行蒙山路口至向城段86公里的施工,水稳基层完成77公里,下面层完成66公里,上面层完成49公里;桥梁工程下部结构完成70%,梁板预制完成512/587片,完成总投资14000万元。项目总体进度完成约75%。
S240新枣线平邑县城至岚济路段改建工程:全长35.24公里,一、二级路,路面宽12-24米,中桥 1 座。水稳基层全部完成,下面层全部完成,上面层完成2公里,完成投资5500万元。项目总体进度完成约82%。
青兰路沂水杨庄连接线改建工程:全长17.11公里,二级路,路面宽9-15米,大中桥4 座。水稳基层全部完成,下面层完成10.5公里,上面层完成7公里,桥梁工程桥面铺装完成85%,完成投资3600万元。项目总体进度完成约85%。
S227东红线穆陵关至汤头段改建工程:全长107.149公里,一级路,路面宽23-25米,大中桥17 座。桥梁工程已开工,完成40%的下部结构及60%的梁板预制,完成投资7000万元。
G206烟汕线苍山至尚岩段改建工程,全长11公里,一级路,路面宽23米,完成3公里的下基层,计划年内完成主体工程,目前已完成投资2000万元。
日兰高速公路沂南高里互通立交工程:该项目互通立交范围主线长1140米,匝道长1818米,设3进5出匝道收费站1处,匝道跨线桥1座。施工监理招标即将完成,征地、拆迁工作已启动,2013年建成通车。
(临沂市国省道工程建设管理办公室)
