市局组织在建国省道工程月度大检查

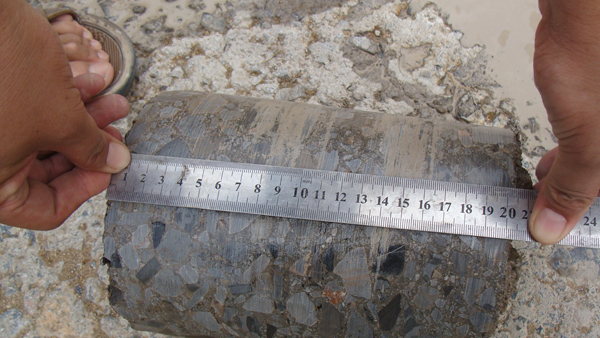

目前,国省道改建工程已全面进入攻坚阶段,为了进一步加强工程的质量、进度、投资控制,迎接市纪委组织的专项检查,市局建管办组织工程科、总监处、公路检测中心,并邀请监察室、安全科、工会等于2012年8月30日~8月31日对全市在建国省道工程进行了一次全面大检查。当前各项目质量稳定,进展顺利,正按照计划稳步推进。
S336莒界线沂南县城至界牌段路面改建工程:全长48.2公里,二级路,路面宽12-23米。水稳基层完成30公里,占总量的72%;下面层完成26公里,占总量的62%,项目总体进度完成约55%。
S234沂台线临沂淄博界至向城段路面翻修:全长153公里,二级路,路面宽8-23米,大桥3座,中桥11座。当前正进行蒙山路口至向城段86公里的施工,水稳基层完成56公里,下面层完成43公里,上面层完成22.5公里,桥梁工程下部结构完成70%,梁板预制完成300/587片,项目总体进度完成约52%。
S240新枣线平邑县城至岚济路段改建工程:全长35.24公里,一、二级路,路面宽12-24米。水稳基层完成27公里,下面层完成16公里,项目总体进度完成约57%。
青兰路沂水杨庄连接线改建工程:全长17.11公里,二级路,路面宽9-15米,大中桥4座。水稳基层完成10公里,下面层完成10公里,上面层完成7公里。梁板预制全部完成,善疃东、善疃西、西塞桥梁板吊装已全部完成,沭河梁板吊装全部完成60%。项目总体进度完成约75%。
S227东红线穆陵关至汤头段改建工程:全长107.149公里,一级路,路面宽23-25米,大中桥17座。已完成13座桥梁及33公里的路面招标,桥梁工程已开工,完成30%的桩基及35%的梁板预制。
日兰高速公路沂南高里互通立交工程,该项目互通立交范围主线长1140米,匝道长1818米,设3进5出匝道收费站1处,匝道跨线桥1座,管理用房1处。施工图即将完成,征地、拆迁工作已启动。
G206烟汕线苍山至尚岩段改建工程,一级路,路面宽23米,长11公里。8月开始施工、监理招标,计划2012年完成主体工程。
(临沂市国省道工程建设管理办公室)
